어느 고등학교 미술 동아리에서 작품 전시회를 열기로 하였다. 다음은 작품 전시회를 준비하는 데 필요한 작업, 각 작업에 걸리는 시간, 작업의 순서 관계를 나타낸 표이다.
| 작업 | 작업시간 (일) | 먼저 행해져야 할 작업 | |
| 전시회 기본 계획 수립 | 없음 | ||
| 작품 모집 | |||
| 전시회 장소 선정 | |||
| 현수막 제작 | |||
| 초대장 제작 | |||
| 전시회 작품 선정 | |||
| 전시회장 준비 |
작품 전시회 준비를 끝마치는 데 필요한 최소의 시간(일)은? [3점] ①②③④⑤
정답 보기
④
자료 내려받기
아직 올라온 파일이 없습니다.
해설

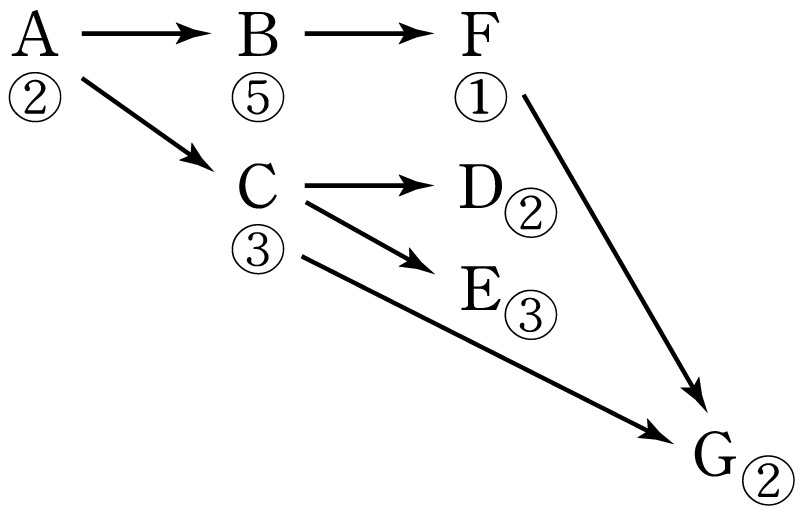

작업 순서를 그림으로 나타내면

A→B→F에 필요한 최소 시간은 8일
에 필요한 최소 시간은 8일 이므로
G까지 완료하는 데는 최소 10일이 걸린다.
